永利·皇宫(中国区)官方有限公司

412永利皇宫网站新闻

要点分析 | 机房IDC数据中心建筑设计之道(一)前期需求及规模确定

数据中心,即集中放置的电子信息设备提供运行环境的建筑场所,包括主机房、辅助区、支持区和行政管理区等。本文主要介绍数据中心建筑设计的方案布置、消防设计、机电方案建筑相关设计等,分析数据中心常规建筑设计要点,以供设计同行参考。

引言

随着我国各地区、各行业数字化转型的深入推进,我国数据中心市场规模将保持持续增长态势,目前我院接触的数据中心项目主要以6kW左右每机架为主,未来伴随技术进步和业主对新技术应用的接受程度,也将会有更多更大单功率的机架投入市场。本文主要以6kW为主的单机架功率设计工程项目案例为主要分析对象,着重分析数据中心建筑设计过程中遇到的问题和工程经验总结,以供同行业参考,个人总结难免有错误和理解不足之处,望设计同行批评指正。

前期需求及规模确定

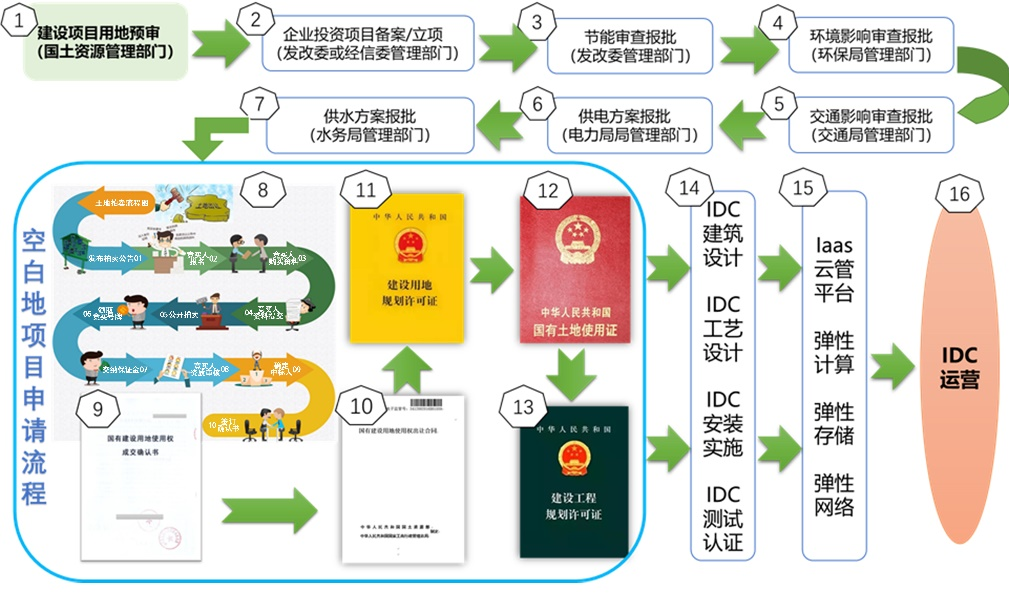

业主在建设数据中心前期时,需由专业的前期开发团队评估项目可行性,并选好开发城市及预选项目用地,与国土资源管理部门及时跟踪预选项目开发用地情况。

企业如需确定投资项目,应到发改委或经信委管理部门做好项目备案和立项,并同时按照下列步骤聘请具有相关资质的单位配合制作相应报审文件:

1.1聘请专业节能公司编写项目节能报告提交给发改委管理部门进行审核批准;

1.2提交环境影响评估资料给环保局管理部门进行审查报批;

1.3提交交通影响评估资料给交通局管理部门进行审查报批;

1.4提交供电方案设计文件及需求给电力局管理部门进行审查报批;

1.5提交供水方案设计文件及需求给水务局管理部门进行审查报批等。

同时,应进行土地招拍挂相关流程跟踪及确认,并做好国有土地成交合同签署,做好规划局批复相关建设用地使用条件,及时提供给设计院进行建筑规划及报规设计文件深化,提供给规划部门进行审核确认,批复建设工程规划许可证。

此部分属于土建的报审阶段,一般新建的数据中心项目开发流程都是按照大开敞空间丙类厂房报规,到后续的施工图设计合格后,进行土建开发施工阶段,此阶段的土建施工图应落实机电工艺设计的土建相关条件,以免后续机电深化增加不必要的施工成本。

经过节能审批和报规文件等通过后,建设项目的建筑规模及总机架数量,总用电量等指标都会确定下来,同时机电深化在土建报规前也应该开展,以免后续机电深化影响报规文件的修改。

相关新闻

更多 >
获取最新价格?我们会尽快回复(12小时内)
  • 重新获取验证码
友情链接:百度一下 搜索 360搜索 网站首页
412永利皇宫网站
